精品国产18禁久久久久久_一本色道久久综合婷婷_亚洲中文字幕在线一二三四区_国产精品一区二区三区极品av_亚洲精品国偷拍自产在线观看蜜臀_久一线视频观看_久久久久夜夜夜猛噜噜_麻豆一区三区精品蜜桃

收藏本站 | 在線留言 |網站地圖 |企業分站歡迎來到科洛結構自防水技術(深圳)有限公司!

科洛結構自防水系統
混凝土內摻科洛無機納米抗裂防滲劑+外噴永凝液DPS防水劑。
50年免費維修-無機不老化、裂縫自修復,解決開裂不密實問題。

防水劑咨詢139-2289-6181

工期節省工期節省
99%
成本節省成本節省
40%
壽命提高壽命提高
400%

永凝液DPS

中鐵六局建筑地下結構自防水施工技術四

返回列表 來源: 發布日期: 2023.03.17 瀏覽次數:0

2.質量保證技術措施

1)高性能混凝土質量保證措施

①嚴格控制混凝土的原材料質量,加強各種材料檢驗工作,嚴格控制材料進場質量。

②對混凝土的試配和拌制嚴格按照GB50325-2019《民用建筑設計統一標準》的要求執行。

③對于添加抗裂防滲劑的混凝土質量設置駐站質檢員。對于抗裂防滲劑的添加比例進行現場監督檢查和控制,不合格混凝土不得放行。

④控制溫度措施:從拌和站原材料儲存、攪拌控制、攪拌設備防護、混凝土運輸、現場灌注時機等方面采取控制溫度措施,保證混凝土在冬、夏季的施工質量合格。

⑤采用攪拌運輸車將混凝土運至現場后泵送入模,其攪拌、運輸混凝土至全部混凝土卸出時間不超過90分鐘。卸料時出料口與接料面之間的距離不超過1.5m。使用插入式震動器時,混凝土灌筑分層厚度不大于 30cm,振動時間2030s,操作時依次垂直插入混凝土內,撥出時速度要緩慢,相鄰兩個插入位置的距離不大于 50cm,插入下層混凝土的深度為510cm。表面振動器的移動距離,以能覆蓋已振實部分的邊緣為度,分層厚度 25cm。使用附著式振動器的分層厚度不大于30cm。

灌注混凝土連續進行。如間斷,其允許間斷時間由試驗確定,間斷超過混凝土的初凝時間,則按照施工接縫處理,并埋入接茬的鋼筋或型鋼,外露一半。

混凝土施工間斷后,需待前層混凝土獲得1.2MPa以上抗壓強度(防滲混凝土達2.5MPa 以上)時,才允許灌注次層混凝土。接灌前先鑿除施工接縫面上的水泥砂漿薄膜和表面上松動的石子及松弱混凝土層,并以壓力水沖洗干凈,使之充分濕潤,不存積水。施工接縫處的混凝土加強振搗,使新舊層混凝土緊密結合。

混凝土灌注完畢1012h以內,用麻袋、濕砂等覆蓋并澆水養護,養護期限不得少于7 天。澆水以能保持混凝土濕潤為度,當氣溫高于15℃時,最初三天,白天每隔2h澆水一次,夜間至少澆水兩次;三天以后,每晝夜至少澆水四次。當氣溫低于5 ℃時,混凝土嚴密覆蓋,保溫保濕,不澆水養護。

混凝土拌制時,按不同標號、不同配合比、不同工程部位分別制作試件。每灌筑50100立方米混凝土,制作試件一組,不足 50立方米者,也制作一組。混凝土28天抗壓極限強度符合設計標準。

杭紹甬高速通過實驗室和現場小面試應后決定所有橋隧使用

2)鋼筋工程質量保證措施

每批鋼筋,附有批號、爐罐號、出廠合格證,以及有關材質、力學性能試驗資料等質量證明資料。

到工地的每批鋼筋按規范要求進行抽樣試驗,所有試驗符合有關標準的規定。鋼筋按不同品種、等級、牌號、規格及生產廠家分批驗收,分別堆放。

鋼筋的加工、綁扎、焊接以及安裝嚴格按圖紙中的尺寸、位置以及規范要求的質量標準進行。

3)模板工程質量保證措施

為保證混凝土達到清水混凝土要求,施工中從混凝土配合比、模板、振搗全方位控制。

鋼模尺寸精度、剛度滿足監理及業主要求。鋼模厚度不小于8mm,數量滿足施工進度要求。

6.2.安全管理措施

為實現全面標準化,達到安全目標,我單位將在本工程中建立職業健康及安全管理組織機構,嚴格按照職業健康安全管理體系從教育、組織到措施落實、把關檢查各個方面層層負責、全員發動,并制定相應措施和辦法,逐級簽訂安全承包合同,保證生產全過程安全監控到位,確保安全目標的實現(安全組織體系圖)。認真編制安全生產保證計劃和各項實施性施工組織設計,并嚴格按保證計劃和專項施組的安全要求進行管理、實施。

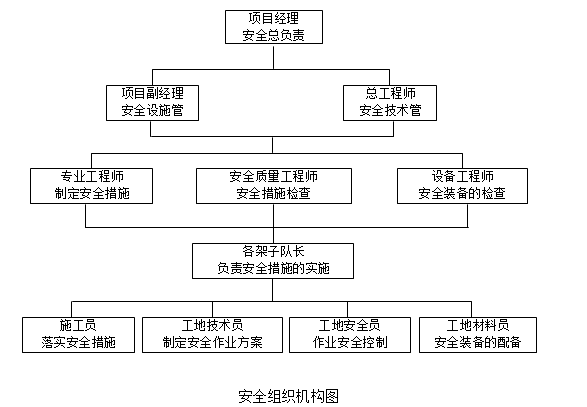

安全組織機構圖

        6. 3.環境保護措施

6.3.1環境保護與水土保持目標

堅持 “少破壞、多保護,少擾動、多防護,少污染、多防治”原則,使環境保護監控項目與監控結果達到設計文件及有關規定,做到環保設施與工程建設“三同時”。

6.3.2環境保護及水土保持保證措施

項目經理部按照GB/T24001-2004要求,成立環境保護與水土保持領導小組,分工負責環保水保工作,工班設義務環保水保員,項目經理、架子隊長是環保水保工作的第一負責人。

嚴格遵守《環境保護法》以及相關的法律、法規、規章制度,保護和改善作業現場的環境,控制現場的各種粉塵、廢水、廢氣、固體廢棄物、噪聲、振動等對環境的污染和危害。環境保護是文明施工的重要內容之一,它對保證人們身體健康和社會文明,消除外部干擾、保證施工順利進行,節約能源、保護人類生存環境,保證社會和企業可持續發展都具有重要的意義。

林木、植被及地下水資源的保護,是施工中環境保護和水土保持的重點。規定施工區域內的植被、樹木等盡量維持原狀。需砍除樹木和其它經濟作物時,事先應征得環境保護和水土保持部門、所有者同意,嚴禁超范圍砍伐。

嚴格按設計規定的征地范圍和數量丈量用地,嚴禁超范圍占用土地和水面。臨時生產生活設施、施工便道的設置,必須按照先設計規劃申請同意后的方案實施,依據環保的相關要求做好環境的保護工作。

施工中棄土、排污等按設計文件與當?shù)丨h(huán)保部門簽訂的有關協議和要求進行處理。對有害物質(如燃料、廢料、垃圾等),按規定進行處理,以減少對環境的污染,防止對動、植物造成損害。

在運輸細粉狀和易飛揚物料時用蓬布覆蓋嚴密,并裝量適中,不得超限運輸。對散裝材料采用密閉運輸、存放。運轉時有粉塵發生的施工場地,如水泥混凝土拌和站(場)、灰土拌和場等均必須有防塵設備等措施。

在自然保護區、風景名勝區施工,應嚴格遵守相關規定,做好有關邊界線、標示牌的設置,限制人員、機械的活動范圍,嚴禁有關人員偷獵野生動物和采摘、踐踏及隨意鏟除植物等。

施工噪聲主要包括施工現場、機械作業時和車輛運輸時產生的噪聲。為減少噪聲影響,機械設備選型配套時優先考慮低噪聲設備,盡可能采取液壓設備和摩擦設備代替振動式設備,并采取消聲、隔音、安裝防震底座等措施。加強機械設備的維修保養,保證機械設備的完好率,確保施工噪聲達到環境保護標準要求。合理布置施工和生活區域。進入施工現場的機械車輛少鳴笛、不急剎、不帶故障運行,減少噪聲。

施工過程中采用先進設備,使用清潔能源,在設備選型時選擇低污染設備,并安裝空氣污染控制系統。應防止嚴重漏油,禁止機械在運轉中和維修時產生的含油污水未經處理直接排放,應對含油污水進行隔油處理后再行排放。

施工物料堆放應嚴格管理,防止在雨季或暴雨將物料隨雨水徑流排入地表及附近水域造成污染。

施工及生活廢水的排放遵循清污分流、雨污分流的原則,各種施工廢油、廢液集中儲積,集中處理,嚴禁亂流亂淌,防止污染水源,破壞環境。

 6.4 文明施工措施

 6.4.1創建文明工地規劃

加強宣傳教育在施工全過程中定期進行文明施工宣傳教育,使全體職工充分了解施工現場文明施工管理規定,當一名文明職工。

制定獎罰措施,激勵每位參建人員爭當文明先進。

1統一現場形象

現場臨建設施的統一:按現場總平面圖規定的位置,搭設圍擋及現場門衛房、辦公室、加工棚等各類房屋;并統一顏色、統一高度、統一裝修、統一室內配置,做到整齊美觀,一條線、一樣高。

施工人員著裝的統一:現場全體施工人員必須嚴格按照項目部的規定,統一著裝上崗,并佩戴安全帽和胸卡。管理人員戴紅色安全帽,操作人員戴黃色安全帽。違者不得進入施工場地。

2施工現場標志的統一:標志性、警示性標牌分類統一規格制作、統一顏色、統一高度、統一字體,嚴格按照規劃位置布設,專人負責管理與維護。

6.4.2合理規劃場地進行規范管理

1現場施工主道采用混凝土硬化路面,其余通向各施工部位的臨時便道采用碎石路面,主道兩側設排水明溝。

2場地排水

現場場地平整后找坡,保證現場雨水、污水統一匯集流入沉淀池,經沉淀后排走。

3材料、機械、機具管理

工程材料、制品構件、機具設備等分門別類、有條理的堆放整齊,建立鋼筋、水泥等的建庫管理制度。機具設備定機、定人保養,并保持運行正常,機容整潔。現場材料堆放做到:砂石料堆放成方體,砌體料堆放成垛,周轉料分類、分規格集中存放。同時在施工中嚴格按照審定的施工組織設計實施各道工序,做到工完料盡,場地上無淤泥積水。

4標識牌的設立和懸掛

大門入口兩側醒目位置設立五牌一圖(現場平面布置圖、施工標志牌、安全生產制度板、消防保衛制度板、環境保護制度板、文明施工制度板)及宣傳欄板;施工現場出入口懸掛提示標識,入口設“進入現場,請戴安全帽”、“進入現場,請注意安全”指令性提示,出口設“駛出工地,請慢行!注意行人、車輛!”等標牌。

施工現場懸掛警示標牌,如:“嚴禁攀登”、“禁止停放車輛”、“當心扎腳”、“請戴安全帽”、“請系安全帶”等提示標牌?,F(xiàn)場“牌標”齊全美觀;施工現場標牌分投資較大的單位工程、小型工程、臨時工程三種情況制作;對于投資較大的單位工程(含特大、大、中橋,隧道、制梁場等) ,應設立“六牌一圖”,即:①施工標牌(內容包括工程名稱、建設單位、設計單位、監理單位、施工單位、施工負責人、技術負責人、開工日期、竣工日期);②工程概況牌;③安全措施牌;④質量措施牌;⑤文明施工牌;⑥質量監督舉報牌;⑦施工平面布置圖。

6.4.3 生活衛生管理

制定生活和衛生管理制度,搞好職工宿舍和食堂衛生,生活衛生納入工地總體規劃,落實衛生專職管理人員和保潔人員責任制。

施工現場設有茶水桶,做到有蓋加配杯子,有消毒設備。

工地設置廁所,落實專人管理,保持清潔無害,不亂倒生活垃圾。

落實消滅蚊蠅孳生措施,職工宿舍安紗窗、門簾,配置滅蚊蠅藥劑。

不亂倒垃圾,生活垃圾集中堆放,統一進行處理,保持場容整潔。

6.4.4土方施工管理

外運和內運土方時不準超高,并采取遮蓋圍護措施,防止泥土遺漏污染馬路。施工場地外撒落的渣石派人及時清掃干凈,以避免塵土飛揚。

6.4.5夜間施工措施

根據夜間施工特點,現場安裝光照強度大的照明設施,保證施工現場無照明死角。

夜間施工前認真檢修機械設備照明系統,無照明設施的不得參加夜間施工。運輸汽車夜間限速20Km/h

6.4.6規范內業資料管理

在工程施工中,文明施工的主要內容之一是內業資料的管理 ,各種資料做到分類合理、齊全、字跡端正,內容詳實,手續完整,存放有條有序。

定期組織進行文明施工檢查評比。制定合理可行的文明施工檢查、監督辦法,從嚴要求,持之以恒,使現場文明施工管理真正抓出成效。同時經常征求建設單位和施工監理工程師對文明施工的批評意見,及時采取整改措施,切實搞好文明施工。

6.4.7文明施工、文明撤離

在施工中,遵循國家和鐵道部關于安全生產的規定,重視施工現場作業安全,制定安全措施,避免傷亡事故的發生。

為了保護工程、保障施工人員和群眾的安全,在必要的地點和時間內,設置照明和防護、警告信號和看守。

工程施工全過程中,進行文明施工教育、文明施工評比等活動。工程施工完成后,做到“合理組織、文明撤離”。

6.4.8文物保護措施

項目經理部成立文物保護領導小組,分工負責文物保護工作,工班設文物保護員。

認真組織全體施工人員深入學習國家《文物保護法》和鐵道部及當?shù)卣畬ξ奈锉Wo的有關規定,增強文物保護意識,提高自覺保護文物意識。

建立建全文物保護制度,把文物保護措施落實到各隊和每個工班及文物保護責任人,簽訂文物責任狀,實行獎罰制度。

嚴格貫徹執行國家有關文物保護的各項規定,杜絕任何違反《文物保護法》的行徑。

與當?shù)匚奈锉Wo部門簽訂文物保護協議書,并嚴格執行協議條款。

開工前向文物保護部門咨詢,詢問當?shù)厝罕妼ρ鼐€的文物情況,進行調查。對征地界內可能埋有文物的地段,要進行超前探測,發現有文物痕跡,及時向文物保護部門匯報。

在施工場地發掘的所有、化石、錢幣或物品屬于國家所有,在施工中發現文物或有文物、古跡以及具有地質研究或考古價值的其他遺跡,立刻采取有效合理的保護措施,防止任何人員移動或損壞上述物品,并立即報告建設單位和當?shù)匚奈锉Wo部門,并積極協助配合好文物部門的工作。

土方工程以及其他需要取土、棄土時,對現有的或規劃的保護文物遺址,承包人應采取避讓的原則進行地點的選擇。

聯系科洛

  • 139-2289-6181
  • 電話: 0755-84825823
  • 傳真:0755-84825823
  • 地址:深圳市龍崗區南聯村龍崗大道6001號華特大廈803
科洛結構自防水技術(深圳)有限公司版權所有 備案號:粵ICP備17091046號 粵公網安備 44030702000881號
咨詢
广丰县| 铜梁县| 蒙阴县| 鹤峰县| 禹城市| 浪卡子县| 灵石县| 九江县| 信阳市| 西乌珠穆沁旗| 北川| 十堰市| 汝州市| 北京市| 平泉县| 张北县| 方山县| 广汉市| 馆陶县| 广元市| 辽宁省| 南昌县| 宣武区| 肇庆市| 平阳县| 修水县| 六枝特区| 建瓯市| 乌兰浩特市| 鹿泉市| 家居| 湾仔区| 武义县| 额敏县| 鸡西市| 福清市| 呼图壁县| 涡阳县| 吴川市| 于都县| 延津县|
